ヴェラハイツ扇橋 管理状況

 総会

 定期総会、臨時総会を開催しています。

以下の総会議事録のコピーは管理組合にて配布しています。

 2019年9月定期総会: 管理組合、役員新任(4名)

 2020年7月臨時総会: 管理会社導入

 2020年9月定期総会: 新規約承認、大規模修繕工事結果、緊急工事、決算、予算、他

 2020年10月1日   : 管理会社、管理開始

 2021年2月14日(日): 長期修繕計画策定に向けの臨時総会 (否決)

 2021年9月26日(日): 第46期、定期通常総会。報告、決算、予算、規約部分改訂、
               役員交替(4名)

 2022年4月15日   : 長期修繕計画作製委託、完了。以下を参照

 2022年10月30日  : 定期総会: 第47期、定期通常総会。報告、決算、予算、(役員は2年任期で交替なし)

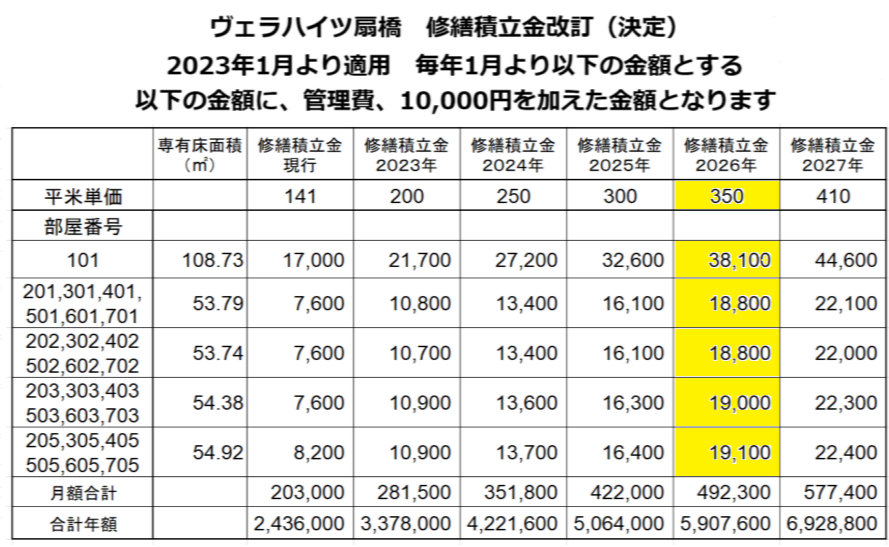

               修繕積立金、増額(5年間、毎年2千円) 以下の表により、増額する

2023年10月29日  : 定期総会 第48期、定期通常総会。報告、決算、予算、役員交替(6名)

2024年10月27日  : 定期総会 第49期、定期通常総会。報告、決算、予算

2025年10月26日  : 定期総会 第50期、定期通常総会。報告、決算、予算、役員交替(6名)
             : 定足数不足にて、規約改訂の議案が不成立
             : 大規模修繕の為の、コンサルタント契約をNPO集住センターと締結 承認
             : 修繕費借入のために債権を購入                     承認
             : 規約改訂の為に、マンション管理士と契約                承認

2025年12月25日  : 臨時総会 第51期、臨時総会。規約改訂の為の総会。改訂案が成立




 各年度の、総会議案書、総会議事録は、管理事務室に御座います。閲覧希望の方は管理組合に御問合せ下さい。

2025年10月26日 総会議案書、署名済  24MB



   定期総会議案書2025年





 管理規約は以下のLinkからダウンロードできます。

   管理規約、細則、第2版、2021

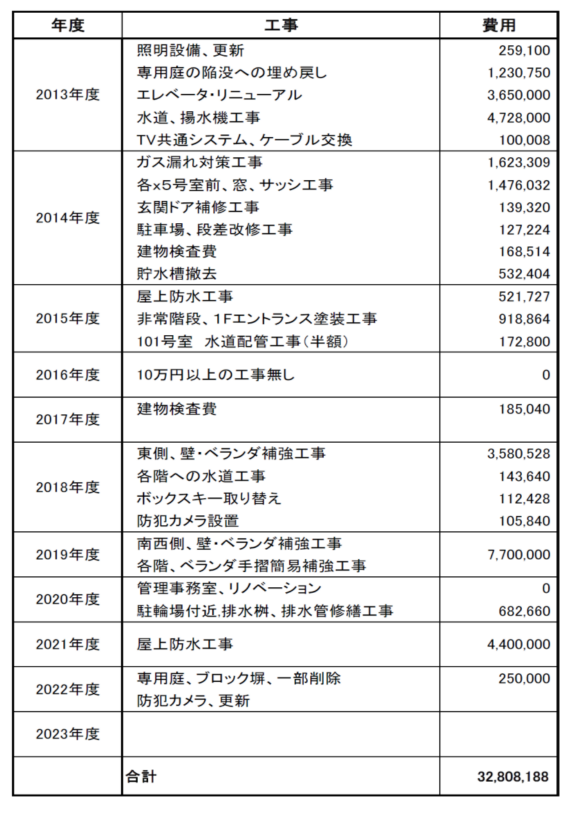

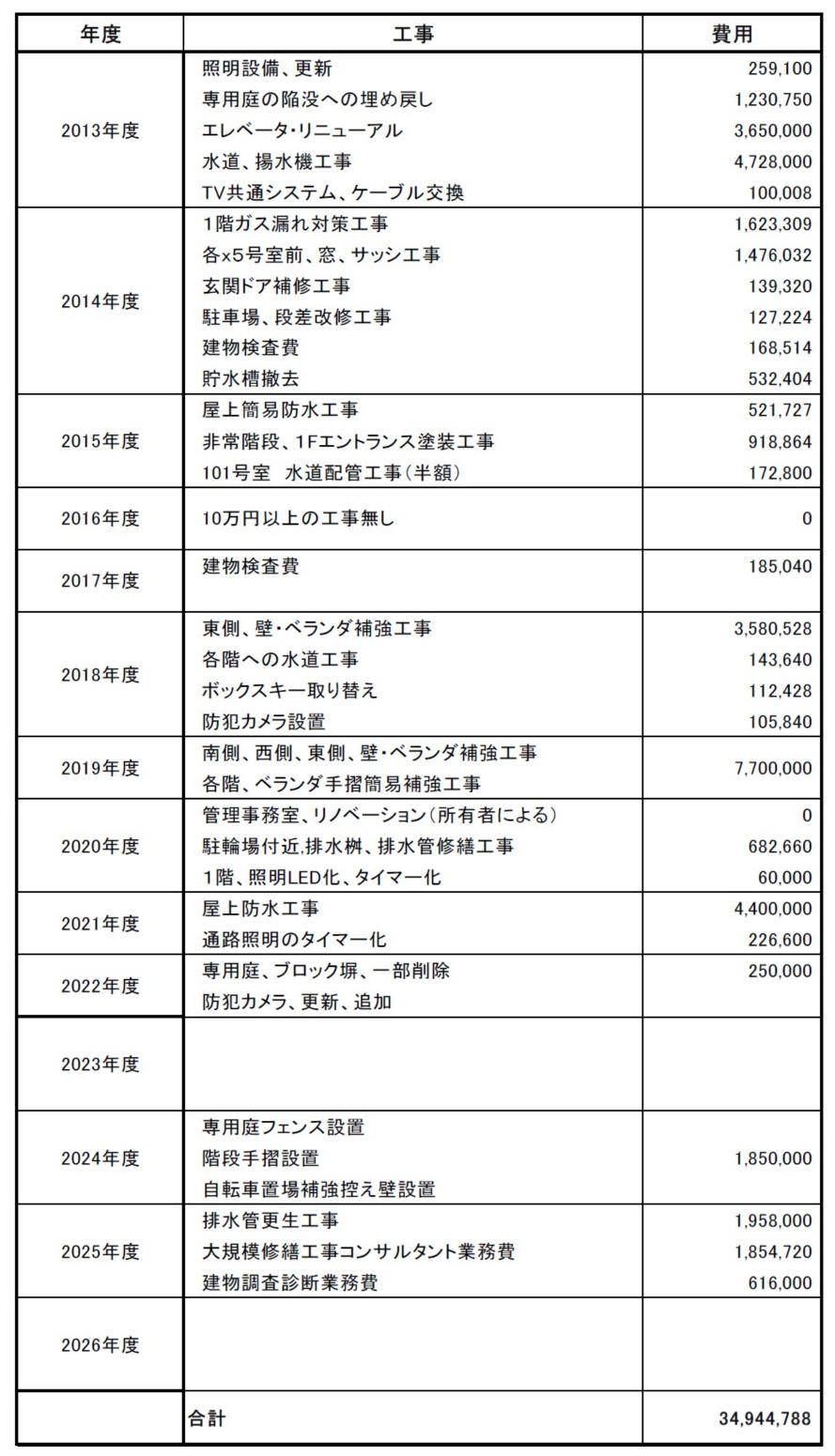

修繕工事の記録

過去に行った修繕工事(2022年分迄、以後は資料収集中)






長期修繕計画

ページに表示するには不都合なサイズなので御問合せ下さい。




建築図面

  当マンションを建設した、東海興行は既に、2回、倒産していて、資料は得られません。
  更に、自主管理時代に、資料の保存が十分で無かったため、設計図、基礎構造図、といった 図面が残っていません。


 この為、耐震診断を行うに足りるの図面は有りません。


 唯一、残っている図面は以下リンクにある、建築図のみとなっています。
 この図面は、青焼きを、スキャンしたものなので、不鮮明ですが、これしか無い、のが現状です。


    ヴェラハイツ扇橋、図面(約32Mバイト)
